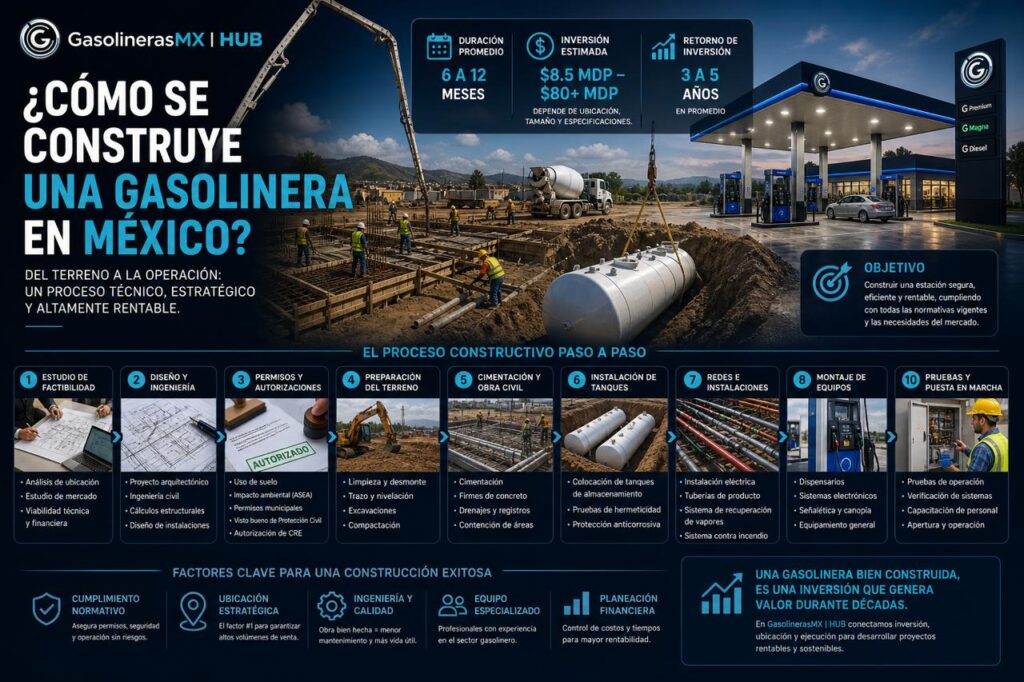

¿Cómo se Construye una Gasolinera en México? Proceso Completo 2026


Construir una gasolinera en México es un proyecto de ingeniería especializada que va mucho más allá de la construcción convencional. Una estación de servicio es una instalación industrial que almacena y distribuye sustancias inflamables bajo regulación estricta, con sistemas de seguridad, medición y control que no tienen equivalente en la construcción comercial ordinaria.

Entender cómo se construye una gasolinera — qué se hace en cada etapa, qué normas aplican, qué especialistas intervienen y cuánto tiempo toma cada fase — es indispensable para cualquier desarrollador, inversionista o propietario que evalúe un proyecto de este tipo.

Esta guía recorre el proceso completo de construcción, desde la preparación del terreno hasta la puesta en operación.


El marco normativo de la construcción

Antes de entrar en las etapas constructivas, es importante conocer las normas que regulan el diseño y la construcción de estaciones de servicio en México. Estas normas no son opcionales — su incumplimiento puede resultar en la negativa de la autorización de operación.

NOM-005-ASEA-2016

Es la norma más importante para el sector. Regula el diseño, construcción, operación y mantenimiento de estaciones de servicio al público en México. Establece los requisitos técnicos para tanques, tuberías, dispensarios, sistemas de seguridad, drenaje, contención de derrames y distancias mínimas de seguridad.

NOM-004-ASEA-2017

Regula los sistemas de recuperación de vapores de gasolina, tanto en la etapa de descarga del autotanque como en el despacho al vehículo. Su objetivo es reducir las emisiones de compuestos orgánicos volátiles (COV) que generan impacto ambiental y riesgo para la salud.

NOM-006-ASEA-2017

Establece especificaciones adicionales de seguridad para estaciones de servicio, complementando la NOM-005 en aspectos de seguridad operativa y protección contra incendios.

NOM-005-SCFI (instrumentos de medición)

Regula la exactitud y verificación de los medidores de flujo en dispensarios, garantizando que el volumen despachado al cliente sea exacto.

Normas municipales y estatales

Adicionalmente, cada municipio puede tener requisitos específicos de construcción, accesos, señalización y protección civil que deben cumplirse en paralelo con las normas federales.


Los actores que intervienen en la construcción

La construcción de una gasolinera requiere la coordinación de múltiples especialistas cuya intervención es simultánea o secuencial según la etapa del proyecto:

EspecialistaRol en el proyecto
Arquitecto / Diseñador de gasolinerasProyecto ejecutivo integral
Ingeniero civilCimentación, obra civil y estructuras
Ingeniero en instalaciones especialesSistemas subterráneos de combustible
Proveedor de tanquesSuministro e instalación de tanques certificados
Proveedor de dispensariosSuministro, instalación y calibración
Instalador eléctrico especializadoInstalaciones eléctricas en zona clasificada
Proveedor de control volumétricoSistema de medición y reporte al SAT
Gestor regulatorioCoordinación de permisos CRE, ASEA y municipales
Constructor generalCoordinación de la obra civil

La figura del constructor especializado en gasolineras es especialmente relevante porque la obra civil de una estación de servicio tiene particularidades — especialmente en la parte subterránea — que los constructores generales sin experiencia en el sector frecuentemente subestiman.


Fase 1: Preparación del terreno

Limpieza y nivelación

La primera etapa física del proyecto es la preparación del terreno: despalme de la capa vegetal, nivelación de la superficie y compactación del suelo base. En terrenos con desniveles significativos, esta etapa puede requerir movimiento de tierras considerable.

Estudio geotécnico

Si no se realizó antes de la adquisición del terreno, en esta etapa debe completarse el estudio geotécnico para determinar las características del suelo: capacidad de carga, nivel freático, presencia de rellenos o materiales incompatibles. Los resultados del estudio geotécnico determinan el tipo de cimentación necesaria y pueden revelar la necesidad de trabajos adicionales de mejoramiento del suelo.

Estudio de suelo ambiental

La NOM-005-ASEA-2016 exige verificar que el terreno no presente contaminación previa por hidrocarburos antes de iniciar la construcción. Este estudio protege al desarrollador de heredar pasivos ambientales de usos anteriores del terreno y es requisito para la autorización de la ASEA.


Fase 2: Construcción de la infraestructura subterránea

Esta es la etapa más crítica y técnicamente compleja de toda la construcción. Los sistemas subterráneos de una gasolinera son instalaciones permanentes que prácticamente no pueden modificarse una vez construidas sin demoler y reconstruir.

Excavación de fosas para tanques

La excavación debe realizarse con las dimensiones exactas especificadas en el proyecto ejecutivo, considerando el espacio necesario para los tanques, el material de relleno de protección y el acceso para mantenimiento. La profundidad típica de las fosas varía entre 2.5 y 4 metros dependiendo de la capacidad de los tanques.

Preparación de la base

El fondo de la fosa debe prepararse con una cama de material granular compactado que proporcione soporte uniforme a los tanques y facilite el drenaje en caso de fuga. La NOM-005-ASEA establece los requisitos específicos de este sistema de soporte.

Instalación de tanques de doble pared

Los tanques de almacenamiento de combustible deben ser de doble pared con sistema de detección de fugas en el intersticio, conforme a la NOM-005-ASEA-2016. Los materiales más comunes son:

Fibra de vidrio reforzada (FRP). Es el estándar actual en el mercado mexicano. Los tanques de fibra de vidrio no se corroen, tienen larga vida útil y su integridad puede verificarse fácilmente. Están disponibles en capacidades de 20,000 a 100,000 litros.

Acero con recubrimiento. Alternativa histórica que en proyectos modernos ha sido prácticamente sustituida por la fibra de vidrio debido a los riesgos de corrosión.

Los tanques se instalan en la fosa y se anclan para evitar flotación en caso de nivel freático alto. El espacio entre el tanque y las paredes de la fosa se rellena con arena o grava limpia compactada.

Capacidades típicas instaladas:

ProductoCapacidad típica del tanque
Gasolina Magna40,000 – 80,000 litros
Gasolina Premium30,000 – 60,000 litros
Diésel40,000 – 80,000 litros

Una estación mediana instala típicamente 3 a 5 tanques para cubrir los distintos productos y contar con reserva operativa suficiente.

Sistema de tuberías de doble contención

Las tuberías que conectan los tanques con los dispensarios deben ser de doble contención, es decir, tubería dentro de tubería, de modo que cualquier fuga de la tubería interior quede contenida en el espacio entre ambas tuberías sin llegar al suelo.

Los materiales más comunes para las tuberías son fibra de vidrio y polietileno de alta densidad (PEAD), ambos resistentes a los hidrocarburos. Las conexiones y empalmes son puntos críticos que deben instalarse con especial cuidado para garantizar la hermeticidad del sistema.

Sumideros y cajas de acceso

En cada dispensario y en cada extremo de tubería se instalan sumideros o cajas de acceso subterráneas que permiten inspeccionar las conexiones, detectar fugas y realizar mantenimiento sin excavar. Estas cajas deben ser herméticas y estar equipadas con sensores de detección de vapores o líquidos.

Pruebas de hermeticidad

Antes de rellenar las fosas, todo el sistema subterráneo — tanques, tuberías y conexiones — debe someterse a pruebas de hermeticidad para verificar que no existen fugas. Estas pruebas se realizan pressurizando el sistema con aire o nitrógeno y verificando que no haya pérdida de presión durante el período de prueba establecido.

La documentación de estas pruebas es requisito para la autorización de operación por parte de la ASEA.


Fase 3: Obra civil sobre rasante

Una vez completada y verificada la infraestructura subterránea, comienza la obra civil visible de la estación.

Losa de concreto y plataforma de despacho

La plataforma de despacho es la superficie donde se ubican los dispensarios y donde circulan los vehículos. Debe construirse con concreto hidráulico de alta resistencia, con espesor mínimo de 15 cm y un diseño estructural que soporte las cargas de vehículos pesados como autotanques y tractocamiones.

La superficie debe tener pendientes calculadas hacia las canaletas de drenaje perimetral para evitar que cualquier derrame de combustible escurra fuera de la plataforma.

Sistema de drenaje y trampa de grasas

Todo el sistema de drenaje de la plataforma debe conducir los líquidos hacia una trampa de grasas e hidrocarburos certificada antes de su conexión al sistema municipal. Este separador retiene los hidrocarburos y evita que contaminen el sistema de drenaje urbano — es un requisito de la ASEA y de los municipios.

Canopy (techumbre)

El canopy es la estructura de cubierta que protege la zona de despacho de la lluvia y el sol. Su diseño debe cumplir con los requisitos estructurales locales (cargas de viento, sismo) y con las especificaciones de la marca o imagen de la estación.

La altura mínima libre bajo el canopy es de 4.5 metros para permitir el paso de vehículos altos, y algunos proyectos contemplan alturas de hasta 6 metros para facilitar el acceso de autobuses y camiones de carga.

Edificio de control y oficinas

El edificio donde se ubican las cajas, la oficina del gerente, los sanitarios y los cuartos técnicos debe diseñarse con la funcionalidad operativa como criterio principal: visibilidad directa a la zona de despacho desde las cajas, acceso fácil del personal a los dispensarios y separación clara entre zonas de atención al público y zonas restringidas de operación.

Sistemas de seguridad contra incendio

La estación debe contar con los sistemas contra incendio exigidos por la NOM-005-ASEA y el municipio:

  • Extintores de CO₂ y polvo químico seco en posiciones estratégicas
  • Sistema de paro de emergencia que corte simultáneamente el suministro de todos los dispensarios
  • Conexión a tierra física de todos los equipos y estructuras para prevenir descargas estáticas
  • Señalización de emergencia y rutas de evacuación
  • Detector de vapores de hidrocarburos en áreas confinadas

Fase 4: Instalación de equipamiento

Dispensarios

Los dispensarios son los equipos que miden y despachan el combustible al vehículo. Su instalación requiere conexión a las tuberías subterráneas, instalación eléctrica en zona clasificada (resistente a vapores inflamables) y calibración inicial de los medidores de flujo.

Los dispensarios modernos incluyen: medidor de flujo de alta precisión, pantalla digital de volumen y monto, lector de tarjetas para pago electrónico, y posibilidad de integración con el sistema de control volumétrico.

Después de la instalación, los medidores deben ser verificados y sellados por un inspector de la SCFI conforme a la NOM-005-SCFI, como condición para poder utilizarlos comercialmente.

Sistema de control volumétrico

El sistema de control volumétrico debe instalarse y configurarse durante esta fase, antes de la apertura. Incluye: sensores de nivel en tanques, conexión a los medidores de flujo de los dispensarios, servidor central de procesamiento y software de generación de reportes al SAT.

La configuración del sistema debe realizarse por el proveedor certificado ante el SAT y debe probarse para verificar que los reportes se generan correctamente en el formato del Anexo 21.

Sistema de recuperación de vapores

El sistema de recuperación de vapores tiene dos componentes:

Fase I: Recupera los vapores desplazados de los tanques durante la descarga del autotanque. Requiere conexiones especiales entre el autotanque y los tanques de almacenamiento.

Fase II: Recupera los vapores desplazados del tanque del vehículo durante el despacho. Requiere mangueras y pistolas de despacho especiales en los dispensarios.


Fase 5: Inspecciones y autorización de operación

Antes de iniciar la operación comercial, la estación debe pasar por una serie de inspecciones:

Inspección de la ASEA. Verifica que la instalación cumple con los requisitos de la NOM-005-ASEA-2016 y con las condiciones de la autorización ambiental otorgada. El inspector verifica físicamente los sistemas instalados, solicita la documentación de las pruebas de hermeticidad y emite su dictamen.

Verificación de dispensarios (SCFI). Un inspector de la Secretaría de Economía verifica la exactitud de los medidores de flujo en cada dispensario y coloca los sellos oficiales que autorizan su uso comercial.

Registro del sistema de control volumétrico (SAT). El sistema debe registrarse ante el SAT y verificarse que envía correctamente los reportes en el formato del Anexo 21.

Dictamen de protección civil municipal. El municipio verifica que los sistemas de seguridad contra incendio están instalados y funcionando correctamente.


Tiempos reales de la construcción

FaseDuración estimada
Preparación del terreno y estudios3 – 6 semanas
Infraestructura subterránea6 – 10 semanas
Obra civil sobre rasante8 – 14 semanas
Instalación de equipamiento4 – 6 semanas
Inspecciones y autorización4 – 8 semanas
Total fase constructiva5 – 9 meses

Este período corresponde únicamente a la fase de construcción, que inicia después de obtener la licencia de construcción municipal. El tiempo total del proyecto, incluyendo el trámite del permiso CRE, puede ser de 18 a 36 meses desde el inicio hasta la apertura.


Los errores de construcción más costosos

Economizar en la infraestructura subterránea. Los tanques y tuberías son prácticamente permanentes. Un tanque de calidad inferior o una instalación deficiente puede generar fugas que cuestan millones en remediación ambiental décadas después.

No realizar las pruebas de hermeticidad correctamente. Una fuga no detectada antes del relleno de la fosa es un problema que puede pasar años sin detectarse — hasta que el suelo ya está contaminado.

Contratar constructores sin experiencia en gasolineras. La infraestructura subterránea de una gasolinera tiene particularidades que un constructor general desconoce. Los errores de instalación en esta fase son costosísimos de corregir.

No coordinar las instalaciones eléctricas para zona clasificada. Las instalaciones eléctricas en zonas donde pueden haber vapores de hidrocarburos deben cumplir con normas específicas de materiales y configuración. Una instalación eléctrica convencional en zona clasificada es un riesgo de seguridad y causa de rechazo en las inspecciones.

Retrasar la instalación del sistema de control volumétrico. Dejarlo para el final puede retrasar la apertura semanas si el proveedor no tiene disponibilidad inmediata.

Para conocer los costos detallados de cada fase, consulte nuestro artículo sobre cuánto cuesta abrir una gasolinera en México. Para el proceso regulatorio paralelo, consulte permisos necesarios para abrir una gasolinera.


Conclusión

La construcción de una gasolinera en México es un proyecto técnicamente exigente que requiere especialistas en cada etapa, coordinación rigurosa entre múltiples actores y cumplimiento estricto de un marco normativo complejo.

La fase más crítica — y la que más impacta la seguridad y la rentabilidad a largo plazo del proyecto — es la infraestructura subterránea. Invertir en materiales de calidad, en instaladores especializados y en pruebas de hermeticidad rigurosas es la decisión que más valor genera durante los 20 o 30 años de vida útil de la estación.


Fuentes


Sobre GasolinerasMX | HUB

GasolinerasMX | HUB es el ecosistema B2B del sector gasolinero en México. Conectamos propietarios, inversionistas, operadores y proveedores especializados a través de una red de más de 5,000 contactos activos.

En nuestra plataforma encontrará:

¿Está desarrollando una gasolinera y necesita apoyo en la construcción o gestión regulatoria?

Contáctenos en GasolinerasMX.com o escríbanos directamente por WhatsApp al 55 2755 6634.

¿Desea posicionar su empresa en el sector gasolinero?

Anuncie su empresa en el marketplace B2B de GasolinerasMX | HUB y conecte con operadores, inversionistas y compradores activos en México.

Ver planes y precios
