Desarrollar una estación de servicio en México es uno de los proyectos de inversión más complejos y mejor remunerados del sector empresarial privado. No se trata de un proceso lineal con pasos simples — es la coordinación simultánea de análisis de mercado, gestión regulatoria ante múltiples autoridades, construcción especializada y planificación financiera de largo plazo.
Quienes lo han hecho bien saben que el éxito de un proyecto gasolinero no se decide en la construcción ni en la operación. Se decide mucho antes: en la calidad del análisis previo, en la selección del sitio y en la gestión rigurosa del proceso regulatorio.
Esta guía explica el proceso completo de desarrollo de una estación de servicio en México en 2026, con los tiempos reales de cada etapa, los actores que intervienen, los costos por fase y los factores que más frecuentemente determinan el éxito o el fracaso del proyecto.
El panorama actual: por qué hay oportunidades reales en el sector
Desde la reforma energética de 2013 y la apertura del mercado en 2017, el sector gasolinero mexicano atravesó una transformación profunda. La participación privada en toda la cadena — importación, almacenamiento, distribución y expendio — abrió oportunidades que antes no existían.
En 2026, el contexto sigue siendo favorable para el desarrollo de nuevas estaciones por varias razones estructurales:
Déficit de cobertura. México cuenta con aproximadamente 14,000 estaciones de servicio activas, pero las estimaciones del sector señalan un déficit de entre 10,000 y 12,000 estaciones para atender adecuadamente la demanda del país, especialmente en zonas de crecimiento reciente.
Nearshoring como catalizador. La reconfiguración de cadenas de suministro globales ha generado nuevos corredores industriales en el norte y centro del país que demandan infraestructura de combustible que aún no existe o es insuficiente.
Crecimiento del parque vehicular. México supera los 60 millones de vehículos registrados y el crecimiento anual sostenido garantiza demanda creciente de combustible en el mediano plazo.
Mayor madurez del mercado. El marco regulatorio post-reforma está más consolidado que hace cinco años, lo que reduce la incertidumbre regulatoria para nuevos proyectos.

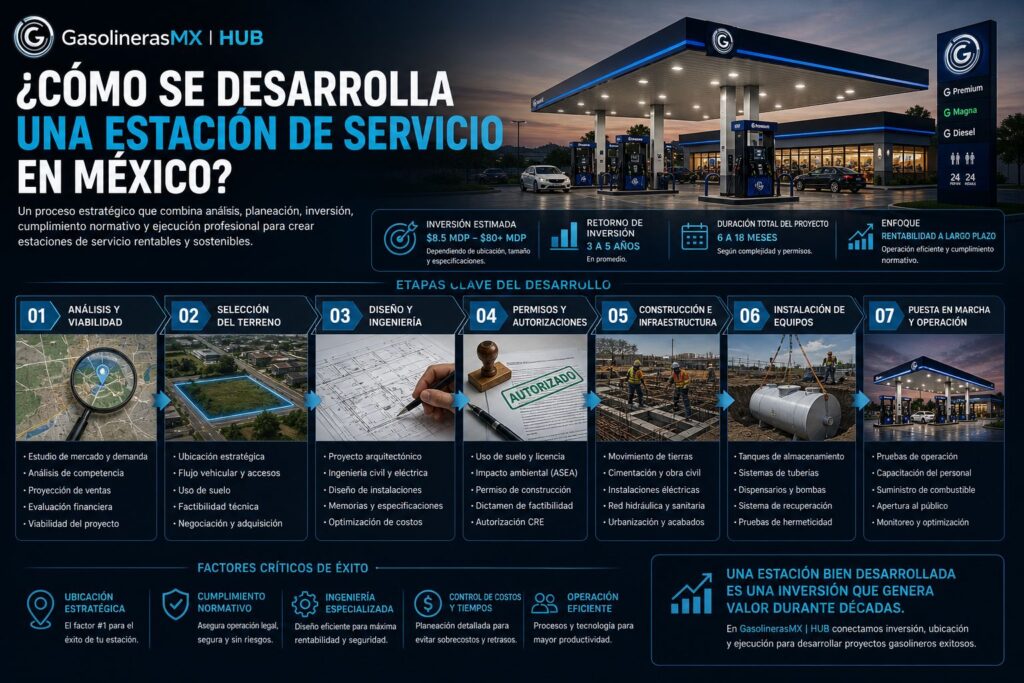

Las cuatro fases del desarrollo de una estación de servicio
El proceso de desarrollo puede dividirse en cuatro grandes fases que, aunque tienen una secuencia lógica, en la práctica se superponen parcialmente para optimizar los tiempos del proyecto.
Fase 1: Análisis estratégico y selección de sitio
Esta es la fase más importante del proyecto — y la más frecuentemente subestimada. Las decisiones que se toman aquí son prácticamente irreversibles y determinan el potencial del proyecto para los próximos 20 o 30 años.
Definición del perfil del proyecto
Antes de buscar un terreno, el desarrollador debe definir con claridad el tipo de proyecto que busca desarrollar: ¿una estación urbana de volumen medio? ¿Una estación de alto volumen en corredor carretero? ¿Una estación con servicios complementarios extensos? El perfil del proyecto determina los criterios de búsqueda del terreno, el presupuesto requerido y las proyecciones de rentabilidad.
Análisis de mercado y zonas de oportunidad
El análisis de mercado busca identificar zonas donde la demanda de combustible supera la oferta disponible, o donde el crecimiento proyectado generará nueva demanda en el corto y mediano plazo. Las fuentes de información incluyen datos de tráfico vehicular de la SCT, planes de desarrollo urbano municipales, registros de parques industriales en desarrollo y análisis de densidad de estaciones existentes.
Estudio de factibilidad del sitio específico
Una vez identificado un terreno candidato, el estudio de factibilidad valida su viabilidad en cinco dimensiones:
- Comercial: Aforo vehicular, análisis de competencia en radio de 3 km, proyección de volumen de ventas
- Técnica: Características del suelo, infraestructura disponible, geometría del terreno y accesos
- Regulatoria: Uso de suelo compatible, distancias de seguridad, consulta preliminar con CRE y ASEA
- Ambiental: Estudio de suelo para detectar contaminación previa por hidrocarburos
- Financiera: Proyección de inversión total, flujo de caja y período de recuperación
Adquisición del terreno
Con el estudio de factibilidad favorable, se procede a la adquisición del terreno. Esta puede hacerse mediante compraventa directa o mediante contrato de arrendamiento a largo plazo. La forma de adquisición afecta el valor del activo a largo plazo: una estación en terreno propio vale significativamente más que una en terreno arrendado.
Para mayor detalle sobre los criterios de selección del terreno, consulte nuestro artículo sobre cómo elegir el terreno ideal para una gasolinera.
Duración estimada de la Fase 1: 3 a 6 meses
Fase 2: Gestión regulatoria
Esta es la fase más larga y más determinante en los tiempos totales del proyecto. El permiso de expendio de la CRE es el cuello de botella de todo el proceso — sin él, la estación no puede operar.
Trámite del permiso CRE
El permiso de expendio al público de petrolíferos ante la Comisión Reguladora de Energía es el permiso central del proyecto. Su trámite requiere:
- Memoria descriptiva técnica del proyecto
- Proyecto ejecutivo arquitectónico
- Certificado de uso de suelo municipal compatible
- Manifestación de impacto ambiental
- Documentación legal del solicitante y del terreno
- Proyecto de contrato de suministro con proveedor autorizado
El proceso de resolución toma entre 6 y 18 meses, dependiendo de la calidad de la documentación presentada y la complejidad del proyecto. Una primera presentación impecable, con asesoría técnica y legal especializada, puede ubicar el tiempo de resolución en el extremo inferior del rango.
Autorización ambiental ASEA
En paralelo con el trámite CRE, se gestiona la autorización de impacto ambiental ante la Agencia de Seguridad, Energía y Ambiente. El documento central es la Manifestación de Impacto Ambiental (MIA), que describe los posibles impactos de la construcción y operación y las medidas de mitigación propuestas. Este trámite toma entre 2 y 6 meses.
Permisos municipales
El dictamen de uso de suelo y la licencia de construcción se gestionan ante el municipio. Los plazos varían significativamente: desde 2 semanas en municipios con ventanilla única eficiente hasta 4 meses en municipios con mayor burocracia. La licencia de construcción es la que habilita el inicio de la obra civil.
Estrategia de paralelización
El error más costoso en esta fase es gestionar los trámites de forma secuencial. La estrategia correcta es iniciar el trámite CRE desde el primer día y gestionar en paralelo la autorización ASEA y los permisos municipales. Con esta estrategia, la construcción puede iniciarse mientras el permiso CRE aún está en resolución — lo que en muchos casos permite que la estación esté lista para operar el mismo día que llega la resolución favorable.
Para el desglose completo de cada permiso, consulte nuestro artículo sobre permisos necesarios para abrir una gasolinera en México.
Duración estimada de la Fase 2: 6 a 18 meses (en paralelo con la Fase 3)
Fase 3: Construcción e instalación
Una vez obtenida la licencia de construcción municipal, inicia la fase física del proyecto.
Proyecto ejecutivo
El proyecto ejecutivo es el conjunto completo de planos y especificaciones técnicas que guían la construcción. Debe incluir: planos arquitectónicos, estructurales, de instalaciones hidrosanitarias, eléctricas y especiales (sistemas de combustible), además de las memorias de cálculo correspondientes.
El proyecto debe ser elaborado por profesionales con experiencia específica en gasolineras — las particularidades técnicas de estas instalaciones hacen que proyectos genéricos generen errores costosos.
Preparación del terreno e infraestructura subterránea
La primera etapa constructiva es la más crítica: excavación de fosas, instalación de tanques de doble pared, tendido de tuberías de doble contención y construcción de los sumideros de acceso. Esta infraestructura es prácticamente permanente y sus fallas son las más costosas de corregir.
Obra civil sobre rasante
Losa de concreto hidráulico de alta resistencia, canopy, edificio de control, bardeo perimetral, señalización y acabados exteriores.
Instalación de equipamiento
Dispensarios, sistema de control volumétrico, sistema de recuperación de vapores, sistemas eléctricos, punto de venta y sistemas de seguridad.
Servicios complementarios
Si el proyecto contempla tienda de conveniencia, cafetería o locales comerciales, esta es la etapa para construirlos. Incorporarlos en la fase de construcción original cuesta entre 2 y 4 veces menos que adaptarlos posteriormente.
Para el detalle técnico completo de la construcción, consulte nuestro artículo sobre cómo se construye una gasolinera en México.
Duración estimada de la Fase 3: 5 a 9 meses
Fase 4: Inspecciones, puesta en marcha y operación
Inspecciones previas a la apertura
Antes de iniciar la operación comercial, la estación debe pasar por las inspecciones de la ASEA, la verificación de dispensarios por la SCFI, el registro del sistema de control volumétrico ante el SAT y el dictamen de protección civil municipal.
Contratación y capacitación del equipo operativo
La estación necesita un equipo operativo completo antes de abrir: gerente, jefes de turno, despachadores, cajeros y personal de mantenimiento. El proceso de reclutamiento, contratación y capacitación debe iniciarse con al menos 4 semanas de anticipación a la apertura.
Contrato de suministro de combustible
El contrato con el proveedor de combustible debe estar firmado y operativo antes de la apertura. El primer inventario de combustible — que puede representar entre 150,000 y 400,000 litros dependiendo de la capacidad instalada — debe estar coordinado para llegar el día de la apertura.
Apertura y período de maduración
Las primeras semanas de operación son el período de maduración del negocio: el equipo adquiere experiencia, los sistemas se ajustan y el volumen de ventas crece a medida que los clientes de la zona conocen la estación. Es normal que el volumen de los primeros meses sea inferior al volumen estabilizado — las proyecciones financieras deben considerarlo.
Duración estimada de la Fase 4: 2 a 4 meses
Cronograma integrado del proyecto
| Fase | Actividad principal | Duración |
|---|---|---|
| 1 | Análisis estratégico y selección de sitio | 3 – 6 meses |
| 2 | Trámite permiso CRE | 6 – 18 meses |
| 2 | Autorización ASEA (en paralelo con CRE) | 2 – 6 meses |
| 2 | Permisos municipales (en paralelo) | 1 – 4 meses |
| 3 | Proyecto ejecutivo | 2 – 3 meses |
| 3 | Construcción e instalación | 5 – 9 meses |
| 4 | Inspecciones y puesta en marcha | 2 – 4 meses |
| Total desde inicio hasta apertura | 18 – 36 meses |
El equipo del proyecto: quién debe intervenir
El desarrollo exitoso de una gasolinera requiere la coordinación de múltiples especialistas. Intentar centralizar demasiadas funciones en una sola persona o en un equipo sin la experiencia necesaria es uno de los errores que más frecuentemente retrasan y encarecen los proyectos.
| Especialista | Rol en el proyecto | Cuándo interviene |
|---|---|---|
| Asesor de mercado gasolinero | Análisis de factibilidad y selección de sitio | Fase 1 |
| Gestor regulatorio CRE/ASEA | Gestión de permisos federales | Fase 2 |
| Abogado especializado en energía | Revisión contractual y legal | Fases 1, 2 y 4 |
| Arquitecto especializado en gasolineras | Proyecto ejecutivo | Fase 3 |
| Constructor especializado | Obra civil e infraestructura subterránea | Fase 3 |
| Proveedor de tanques certificado | Suministro e instalación de tanques | Fase 3 |
| Proveedor de dispensarios | Suministro, instalación y calibración | Fase 3 |
| Proveedor de control volumétrico | Sistema de medición y reportes SAT | Fase 3 y 4 |
| Asesor de suministro de combustible | Negociación del contrato con proveedor | Fase 4 |
El presupuesto del proyecto: cómo planificarlo correctamente
Una de las causas más frecuentes de fracaso en proyectos gasolineros es la subestimación del presupuesto total. El desarrollador planea con el costo de construcción y equipamiento, pero olvida incluir el costo del terreno, el capital de trabajo, los honorarios profesionales y el costo financiero del capital inmovilizado durante el período de desarrollo.
El presupuesto completo debe incluir:
| Componente | Rango estimado |
|---|---|
| Terreno | Variable según ubicación |
| Construcción e infraestructura civil | $8,000,000 – $40,000,000 MXN |
| Equipamiento | $3,000,000 – $8,000,000 MXN |
| Permisos y gestoría | $500,000 – $1,500,000 MXN |
| Honorarios profesionales (arquitecto, abogado, asesor) | $400,000 – $1,200,000 MXN |
| Capital de trabajo inicial | $1,000,000 – $3,000,000 MXN |
| Costo financiero del período de desarrollo | Variable según financiamiento |
| Reserva para imprevistos (10% del total) | Variable |
Una reserva del 10% sobre el presupuesto total para imprevistos no es pesimismo — es gestión financiera responsable. Los proyectos gasolineros rara vez se ejecutan sin alguna desviación del presupuesto original.
Para el desglose completo de costos, consulte nuestro artículo sobre cuánto cuesta abrir una gasolinera en México.
Los factores que más frecuentemente determinan el éxito
El análisis de proyectos gasolineros exitosos y fallidos en México revela patrones consistentes:
Proyectos exitosos tienen en común:
- Selección rigurosa del sitio basada en datos de tráfico real, no en estimaciones
- Gestión regulatoria iniciada desde el primer día con asesoría especializada
- Presupuesto conservador con reserva para imprevistos
- Equipo de especialistas con experiencia específica en el sector
- Servicios complementarios incorporados desde el diseño original
Proyectos que fracasan o se complican tienen en común:
- Terreno elegido por precio o disponibilidad, no por potencial comercial
- Gestión regulatoria improvisada que genera retrasos de meses
- Presupuesto ajustado sin reservas que obliga a recortes en infraestructura crítica
- Constructores generalistas sin experiencia en instalaciones de combustibles
- Ausencia de planeación operativa antes de la apertura
Conclusión
Desarrollar una estación de servicio en México en 2026 es un proyecto que combina complejidad técnica, gestión regulatoria multidimensional e inversión significativa — pero con un potencial de retorno que pocos sectores pueden igualar cuando se ejecuta correctamente.
El proceso completo toma entre 18 y 36 meses desde el inicio del análisis hasta la apertura comercial. Cada fase tiene sus propios riesgos y sus propios factores críticos de éxito. Conocerlos y gestionarlos con rigor es la diferencia entre un proyecto que abre a tiempo, dentro del presupuesto y con el volumen de ventas proyectado, y uno que se convierte en un problema costoso.
Fuentes
- Comisión Reguladora de Energía (CRE): gob.mx/cre
- Secretaría de Energía (SENER): gob.mx/sener
- Agencia de Seguridad, Energía y Ambiente (ASEA): gob.mx/asea
- AMPES: ampes.mx
- Energía a Debate: energiaadebate.com
Sobre GasolinerasMX | HUB
GasolinerasMX | HUB es el ecosistema B2B del sector gasolinero en México. Conectamos propietarios, inversionistas, operadores y proveedores especializados a través de una red de más de 5,000 contactos activos.
En nuestra plataforma encontrará:
- Compra y venta de gasolineras
- Renta de gasolineras
- Terrenos para desarrollo de gasolineras
- Servicios especializados: cumplimiento regulatorio, permisos, control volumétrico, abanderamiento e infraestructura.
- Oportunidades disponibles para inversión
- Marketplace B2B de proveedores del sector
¿Está evaluando desarrollar una estación de servicio en México?
Contáctenos en GasolinerasMX.com o escríbanos directamente por WhatsApp al 55 2755 6634.
